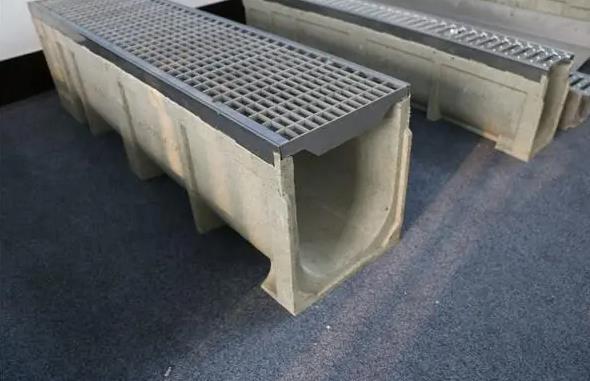

許多朋友在設計排水系統時都會(huì )選擇成品排水溝,因為成品排水溝具有抗彎、抗壓、強度大、耐腐蝕、壽命長、表面光滑等特點,但是許多朋友在選擇安裝成品排水溝的時候都沒有考慮到它的安裝,接下來福州成品排水溝廠家為大家詳細介紹一下成品排水溝的安裝步驟。
1、成品排水溝溝槽測量放線:
用白灰在準備開挖的基礎上標注成品排水溝的走向,保證成品排水溝槽的基坑的準確性。
2、開挖成品排水溝溝槽:
根據選用的成品排水溝圖集中排水溝尺寸不同,安裝≤U100-U150寬度的成品排水溝,可選用小型挖掘機開挖;≥U250-U350寬度的成品排水溝,可選用大型挖掘機開挖。
3、成品排水溝基槽開挖:
需要測量成品排水溝坡度,校準完后開始澆筑排水溝底層基礎;澆筑過后的成品排水溝底層基礎要再標高、坡度的復驗,數據達標后才可以進行下一步施工。
4、成品排水溝清底報驗:
成品排水溝基槽開挖結束后,要有自檢和互檢兩個環節,合格后,由工程項目部報陳說至監理工程師進行查驗,通過這道查驗合格才算是實在的合格,此后才調進行下步制品排水溝的設備。
5、拉線定位擺放成品排水溝:
在安裝前順著成品排水溝底層基礎先擺放一小段成品排水溝,觀察成品排水溝底層基礎與成品排水溝兩側的預留澆筑空間是否足夠。測試數據達標拉線定位開始正式鋪裝。
6、測量成品排水溝的水平:
工人安裝成品排水溝對接成品排水溝凹凸槽進行接縫處的密封打膠,很容易造成兩端成品排水溝出現偏差不在一個水平面,需要工人師傅用橡膠錘敲平,同時采用水平測量?jì)x校驗水平誤差,等高差不要超過1-2mm.
7、成品排水溝兩側澆筑混凝土基礎:
在成品排水溝底座基礎鋪裝完的成品排水溝兩側要固定,先用木樁釘好模板方位,按線放置成品排水溝,隨后澆筑混凝土,此道工藝要嚴峻依照文件的施工技術要求來施行。一般相關人士都知道澆筑混凝土應該接連進行,這是設備成功重要的進程。
8、鋪裝成品排水溝蓋板:
有了成品排水溝底座基礎和兩側的混凝土基礎,成品排水溝完成了一半的施工,再次用水平測量?jì)x校驗成品排水溝的水平面,達到誤差范圍以?xún)乳_(kāi)始鋪裝成品排水溝蓋板。
9、在成品排水溝蓋板上鋪撒砂漿:
在成品排水溝蓋板上鋪撒砂漿是為了石材或者轉做的基礎墊層,根據選用石材的厚度不同,砂漿墊層的厚度也不一樣,選用的成品排水溝的蓋板厚度也不相同,根據載荷強度參照EN1433標準的要求選不同承重等級的成品排水溝蓋板
10、成品排水溝石材鋪裝:
石材的鋪裝一般流出比成品排水溝下水口高3-5mm,在石材與下水口處打膠,這樣保證雨水快速匯流從成品排水溝排放到就近的市政雨水管網。
11、成品排水溝沉降縫的設置:
根據施工段長度分段澆筑成品排水溝并合理設置沉降縫以及沉降縫寬度,運用瀝青木板,在中間填塞水泥砂漿,詳細深度根據實際情況設置。
12、維護:
每設備好一段,在混凝土開始凝集后,用濕草簾掩蓋成品排水溝并守時灑水維護,由于成品排水溝剛設備好時是不能承重的
以上就是成品排水溝廠家為您整理的有關于福州成品排水溝的詳細安裝步驟,希望看完之后對您有所幫助。
